POC et programmes pilotes : prouver la valeur avant la vente

Les POC et programmes pilotes, passerelle entre les preuves d'évaluation en entreprise et un achat en confiance

Turn this article into takeaways for your work.

Each assistant summarizes the article only for you and suggests best practices for your work.

« Nous devons voir cela fonctionner dans notre environnement avant de nous engager. »

Si vous vendez à de grandes entreprises, vous entendez cette phrase en permanence. Et elle est légitime. Ces clients n'achètent pas un outil à 500 \(/mois. Ils engagent 100 K\) ou plus et parient sur une transformation de la façon dont leur équipe travaille.

Ils veulent une preuve. Une vraie. Pas une démo avec des données fictives, pas un essai générique, mais une évaluation structurée dans leur environnement réel, avec leurs workflows et leur équipe.

C'est ce qu'apportent les POC (proof of concept) et les pilotes.

Bien menés, 60 à 80 % des POC se transforment en deals signés. Ils réduisent le risque de l'achat, instaurent la confiance et créent en interne des promoteurs qui ont éprouvé la valeur par eux-mêmes.

Mal menés, les POC deviennent des missions de conseil gratuites qui s'éternisent, ne convertissent jamais et engloutissent des ressources considérables.

Ce qui sépare les POC qui convertissent de ceux qui font perdre du temps tient à la structure :

  • Des critères de réussite clairs, définis dès le départ
  • Des délais fixes avec des échéances fermes
  • Des engagements réciproques des deux parties
  • Un périmètre qui prouve la valeur sans prétendre tout résoudre
  • Un suivi de l'avancement et des points réguliers

Sans structure, un POC se transforme en expérience scientifique dont personne ne sort gagnant. Avec une structure, il devient la validation finale avant une grosse décision d'achat.

Voyons comment mener des POC qui font réellement signer.

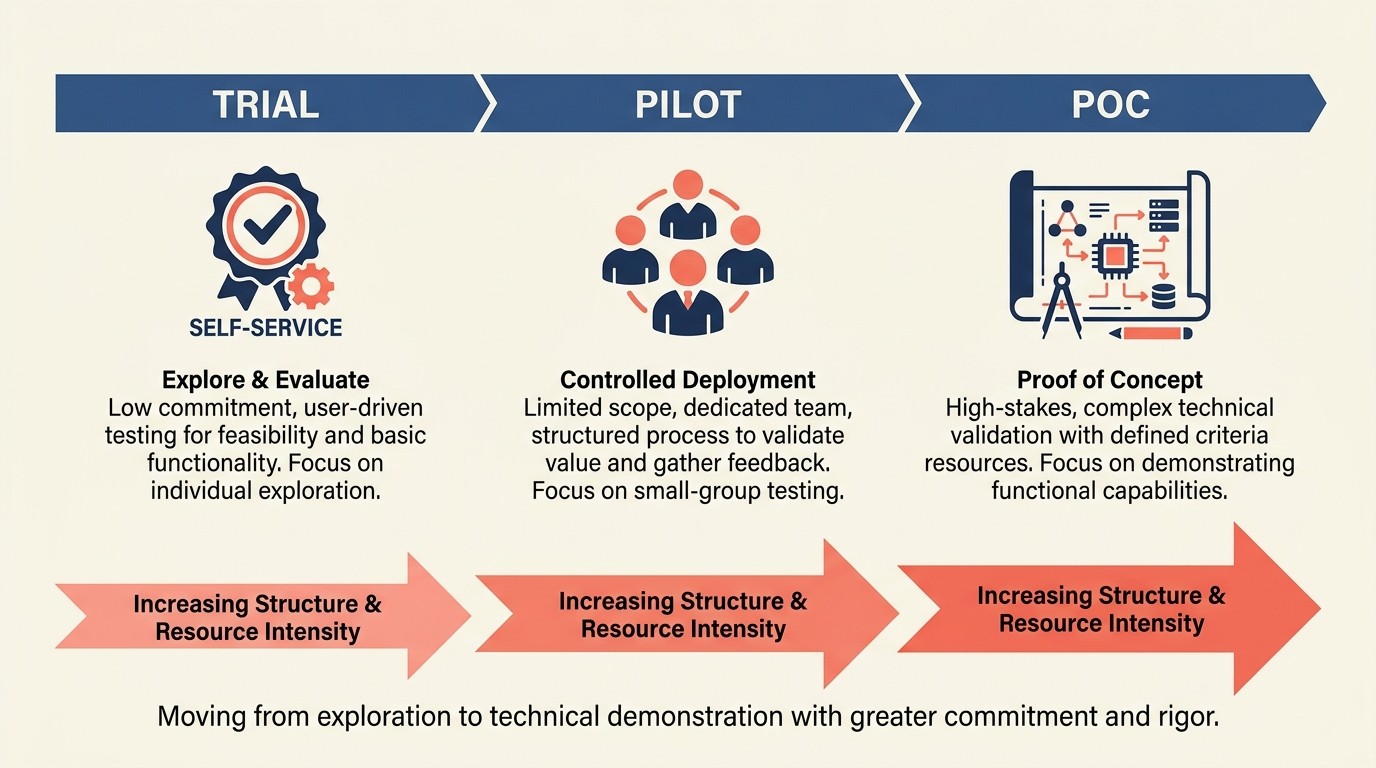

POC, pilote et essai : comprendre les différences

On emploie souvent ces termes comme des synonymes, mais ils recouvrent des réalités différentes.

Comparaison entre POC, pilote et essai selon la structure, le périmètre de déploiement et la validation technique

Essai (trial)

Évaluation du produit en autonomie, avec très peu d'intervention des équipes commerciales.

Caractéristiques :

  • L'utilisateur s'inscrit lui-même
  • Accès d'essai standard (généralement 14 à 30 jours)
  • Configuration ou paramétrage minimal
  • Pas d'assistance dédiée au-delà des canaux habituels
  • Réussite = l'utilisateur tire assez de valeur du produit pour passer seul au payant

Idéal pour : les PME, les produits simples, les stratégies de croissance pilotée par le produit et les ventes à faible intensité de contact.

Nous avons traité les essais dans l'article sur le passage de la démo à l'essai.

Pilote

Déploiement limité à un sous-ensemble d'utilisateurs pour tester la faisabilité et la valeur.

Caractéristiques :

  • Une équipe ou un service précis utilise le produit
  • Des workflows réels, pas des données de test
  • Des indicateurs de réussite définis
  • Une durée de 30 à 90 jours
  • Implication des équipes commerciales et du CS
  • Objectif : prouver la valeur dans un cadre maîtrisé avant le déploiement complet

Idéal pour : le mid-market et les grands comptes, les produits qui exigent un accompagnement du changement, les achats départementaux susceptibles de s'étendre à toute l'entreprise.

POC (proof of concept)

Validation technique que le produit répond à des exigences précises.

Caractéristiques :

  • Centré sur la faisabilité technique
  • Des cas d'usage ou exigences spécifiques sont testés
  • Souvent piloté par l'acheteur technique
  • Durée de 2 à 8 semaines
  • Mobilisation importante de ressources techniques (SE, spécialistes de l'implémentation)
  • Objectif : prouver la capacité technique avant de s'engager

Idéal pour : les intégrations complexes, les besoins sur mesure, les évaluations concurrentielles, les deals enterprise aux exigences techniques strictes.

Le spectre :

Essai → Pilote → POC (structure et besoin de ressources croissants)

Dans la plupart des deals SaaS, on recourt à l'essai pour les PME, au pilote pour le mid-market et au POC pour les grands comptes.

Quand proposer un POC : les situations qui le justifient

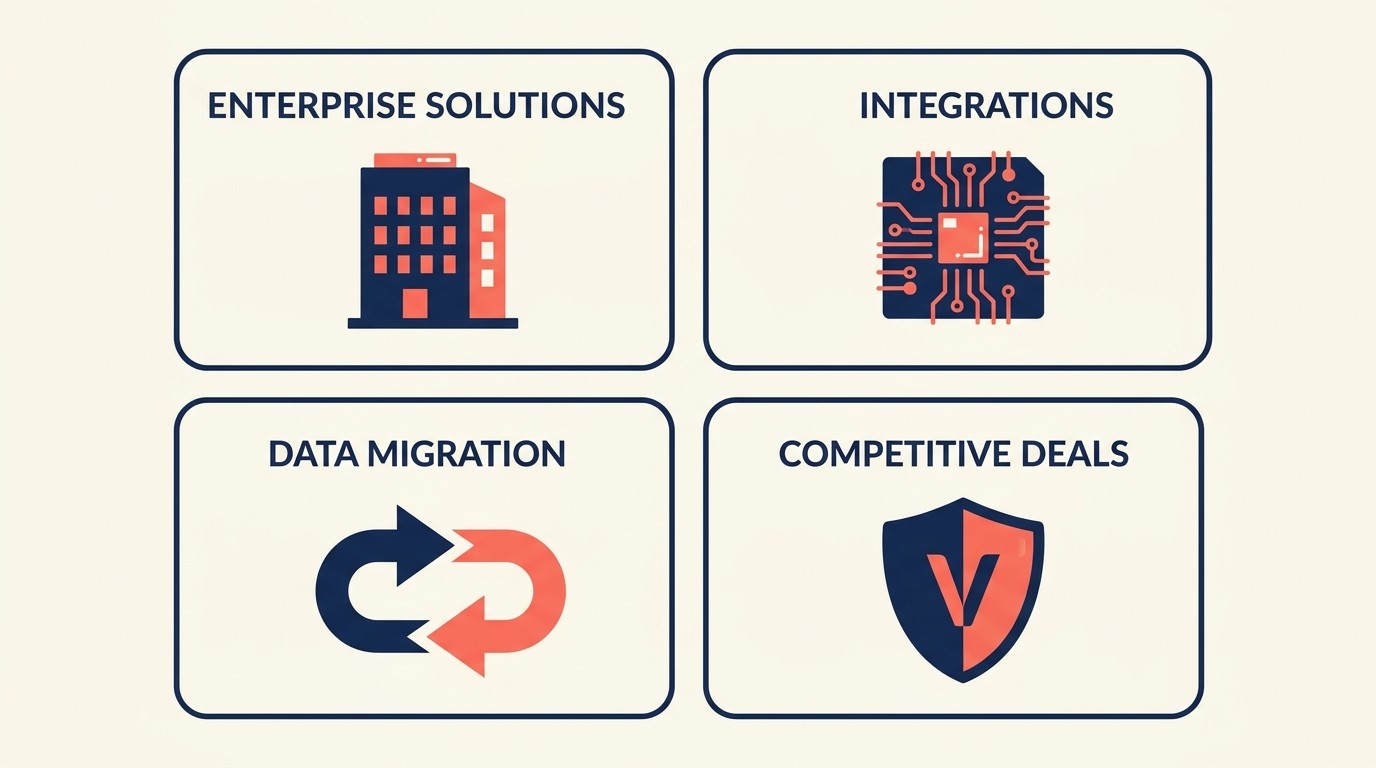

Tous les deals n'ont pas besoin d'un POC. Il mobilise beaucoup de ressources, utilisez-le donc de façon stratégique.

Deals enterprise

Les gros contrats (ACV de 100 K$ et plus) justifient l'investissement propre à une démarche de vente enterprise.

Pourquoi le POC a du sens :

  • Le comité d'achat a besoin de preuves
  • Le risque est élevé (engagement financier important, changement organisationnel)
  • Plusieurs parties prenantes doivent être convaincues
  • Le cycle d'achat est long de toute façon (6 à 12 mois)

Dans la vente enterprise, les POC accélèrent souvent les deals au lieu de les ralentir. Ils lèvent les objections et fédèrent les décideurs.

Exigences techniques complexes

Lorsque la réussite dépend d'une intégration ou d'une personnalisation technique.

Scénarios techniques qui justifient un POC :

  • Intégrations d'API complexes avec des systèmes existants
  • Migration de données depuis des outils en place
  • Workflows sur mesure propres à leur activité
  • Exigences de performance à grande échelle
  • Validation de la sécurité et de la conformité

Si la réponse à « Est-ce que cela fonctionnera dans notre environnement ? » ne ressort pas clairement d'une démo standard, il vous faut un POC.

Migrations à risque

Passer d'un concurrent solidement installé à votre produit.

Scénarios de migration :

  • Des années de données historiques à migrer
  • Des workflows profondément ancrés dans les habitudes
  • Une équipe formée à l'outil actuel
  • Des coûts de changement élevés

Le POC prouve que la migration est faisable et que l'effort en vaut la peine.

Intégrations sur mesure

Lorsque les intégrations natives ne suffisent pas.

Déclencheurs d'un POC d'intégration :

  • Besoin d'une intégration sur mesure avec des systèmes internes
  • Exigence de fonctions d'API spécifiques
  • Volonté de tester la synchronisation des données et les workflows bidirectionnels
  • L'intégration conditionne l'issue du deal

Mieux vaut valider la faisabilité de l'intégration pendant le POC que la promettre et échouer lors de l'implémentation.

Situations concurrentielles

Lorsque vous êtes comparé à vos concurrents.

POC d'évaluation concurrentielle :

  • Processus d'appel d'offres formel
  • Présélection de fournisseurs (vous + 2 à 3 concurrents)
  • Comparaison en parallèle
  • Nécessité de se différencier par les capacités, pas seulement par les fonctionnalités

Le POC vous permet de mettre en avant des atouts que vos concurrents ne peuvent pas égaler. Si votre produit excelle vraiment sur leur cas d'usage, le POC en fait la preuve.

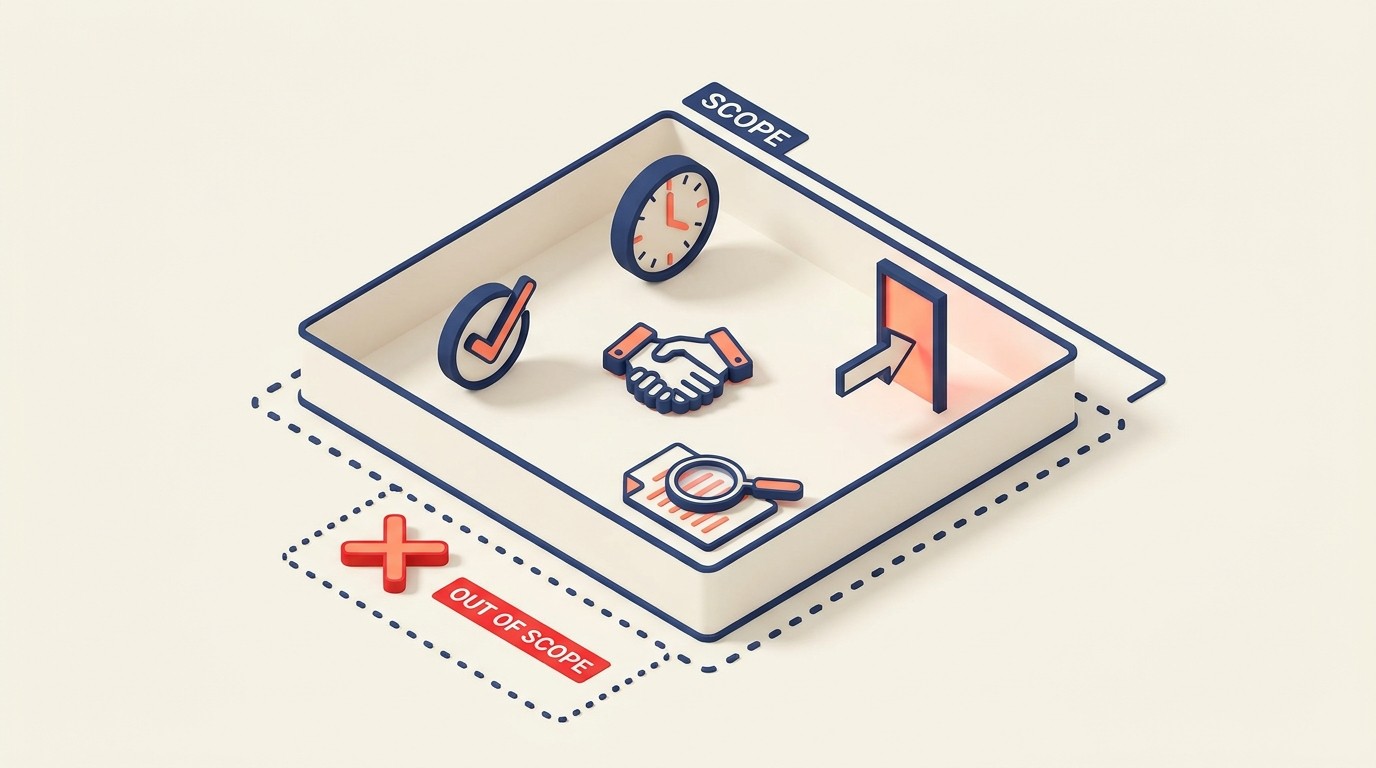

Définir le périmètre du POC : poser les limites de la réussite

La dérive du périmètre tue les POC. Commencez par des limites claires.

Périmètre d'un POC borné par les critères de réussite, le calendrier, les engagements, les parties prenantes et les conditions de sortie

Fixer les critères de réussite

Définissez ce que « réussir » signifie avant de commencer.

De bons critères de réussite :

  • Spécifiques : « Réduire de 50 % le temps de création des rapports clients »
  • Mesurables : « Mener à bien 10 workflows de bout en bout »
  • Pertinents : « S'intégrer à Salesforce et synchroniser les données des deals »
  • Réalisables dans la durée du POC

De mauvais critères de réussite :

  • Vagues : « Voir si cela fonctionne pour nous »
  • Subjectifs : « L'équipe aime »
  • Irréalistes : « Résoudre tous nos problèmes »

Comment fixer les critères :

Pendant la qualification, demandez : « Si nous menons un POC, que devriez-vous voir pour avancer en confiance ? »

Sa réponse devient vos critères de réussite.

Exemple de critères de réussite pour un POC d'outil de gestion du travail :

  1. Migrer avec succès 5 projets clients actifs depuis l'outil actuel
  2. Réaliser au moins 20 transmissions de workflow entre services
  3. Réduire de 30 % le temps passé en réunions de suivi (mesuré par un sondage auprès de l'équipe)
  4. S'intégrer à Slack et à Salesforce avec un délai de synchronisation <5 min
  5. 80 % de l'équipe pilote note l'outil 8/10 ou plus

Quantifiables. Binaires. Aucune ambiguïté sur la réussite ou non du POC.

Contraintes de calendrier

Les POC ont besoin d'échéances fermes.

Durées recommandées :

  • POC simple : 2 à 4 semaines
  • POC standard : 4 à 8 semaines
  • POC complexe : 8 à 12 semaines

Au-delà de 12 semaines, ce n'est plus un POC, mais un essai gratuit déguisé en évaluation.

Pourquoi les échéances comptent :

  • Elles créent de l'urgence
  • Elles imposent de hiérarchiser
  • Elles évitent la dérive du périmètre
  • Elles permettent une décision go/no-go claire

Un POC sans limite de temps ne convertit jamais. Il reste toujours « une dernière chose » à tester.

Engagements de ressources

Un POC demande un investissement des deux côtés.

Vos engagements :

  • Un SE ou un spécialiste de l'implémentation dédié
  • Des points hebdomadaires
  • Support technique et dépannage
  • Formation des utilisateurs pilotes
  • Configuration sur mesure selon les besoins

Leurs engagements :

  • Un chef de projet dédié
  • La participation de l'équipe pilote (X heures par semaine)
  • Des ressources IT et techniques pour les intégrations
  • La présence du décideur aux points d'avancement
  • L'engagement de prendre une décision à la fin du POC

S'ils ne s'engagent pas sur des ressources, ils ne sont pas sérieux. Pas de conseil gratuit.

Implication des parties prenantes

Qui doit participer au POC ?

Participants indispensables :

  • Le sponsor exécutif (celui qui tranche)
  • Le chef de projet (pilotage au quotidien du POC)
  • Les utilisateurs pilotes (ceux qui utilisent réellement le produit)
  • Le référent technique (responsable des intégrations)
  • Le champion (promoteur interne qui vend à votre place)

Obtenez dès le départ l'engagement de toutes les parties prenantes. Si le sponsor exécutif ne participe pas, le POC échouera même s'il réussit sur le plan technique.

Conditions de sortie

Que se passe-t-il si le POC ne fonctionne pas ?

Définissez des critères de sortie :

  • Chaque partie peut mettre fin au POC plus tôt s'il est clair qu'il ne fonctionne pas
  • Si les critères de réussite ne sont pas atteints à mi-parcours, on fait une pause et on réévalue
  • Si les engagements de ressources ne sont pas tenus, on arrête le POC

Ne laissez pas un mauvais POC s'éterniser. S'il ne fonctionne pas à la semaine 4 d'un POC de 8 semaines, arrêtez-le et faites gagner du temps à tout le monde.

Planifier le POC : le plan d'action partagé

Structurez le POC comme un projet, pas comme une expérience.

Plan d'action partagé d'un POC reliant les responsabilités de l'acheteur et du fournisseur, via des jalons, à une décision finale

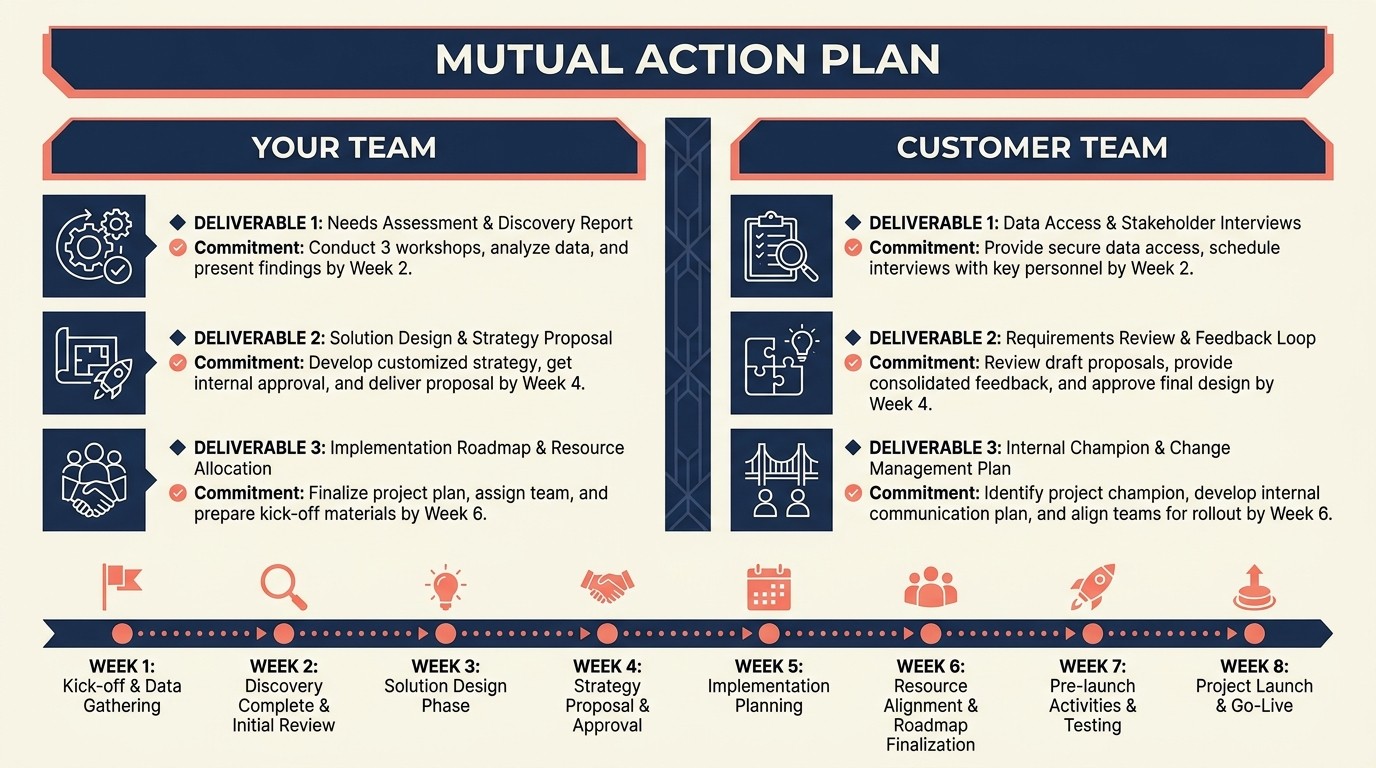

Le plan d'action partagé (MAP)

Document commun qui décrit la structure du POC et dont les deux parties sont propriétaires. À l'image des plans d'onboarding client, un MAP installe des attentes et une responsabilisation clairement établies.

Contenu d'un MAP :

Objectif : qu'est-ce que nous cherchons à prouver ?

Critères de réussite : quels indicateurs détermineront la réussite ?

Calendrier : date de lancement, jalons, date de décision

Périmètre : quels workflows et cas d'usage sont inclus ? Qu'est-ce qui est explicitement exclu ?

Responsabilités :

  • Livrables de votre équipe
  • Livrables de l'équipe du client

Ressources :

  • Qui intervient de chaque côté
  • Temps attendu de chacun

Points de contrôle :

  • Points d'avancement hebdomadaires
  • Revue à mi-parcours
  • Revue finale et réunion de décision

Processus de décision :

  • Qui prend la décision finale ?
  • Que se passe-t-il si le POC réussit ?
  • Que se passe-t-il si le POC n'atteint pas les critères ?

Un MAP responsabilise chacun. Les deux parties savent ce qu'on attend d'elles.

Exigences techniques

Documentez les besoins techniques avant de démarrer.

Checklist technique :

  • Accès à l'environnement (sandbox, production, hybride)
  • Exigences d'intégration et accès à l'API
  • Données nécessaires (données d'exemple, données réelles, périmètre de migration)
  • Exigences de sécurité (SSO, localisation des données, conformité)
  • Comptes utilisateurs et licences

Impliquez l'IT très tôt. Attendre une validation de l'IT en plein POC casse l'élan.

Préparation des données et de l'environnement

Ne démarrez pas le POC sur une page blanche.

Approche de préparation :

Option 1 : données d'exemple Préchargez l'environnement avec des données d'exemple réalistes, proches de leur cas d'usage.

Avantages : mise en place rapide, aucun enjeu de confidentialité des données Inconvénients : les utilisateurs n'ont pas l'impression d'un cas réel

Option 2 : données réelles Importez un sous-ensemble de leurs données réelles (projets récents, workflows actifs).

Avantages : expérience authentique, preuve que la migration est faisable Inconvénients : confidentialité des données, effort de migration, mise en place plus longue

Option 3 : approche hybride Données d'exemple pour la configuration initiale, puis ajout de données réelles en cours de POC, une fois les utilisateurs à l'aise.

Pour la plupart des POC, commencez avec des données d'exemple (time-to-value rapide), puis migrez les données réelles quand les utilisateurs sont engagés.

Formation et accompagnement

Les utilisateurs du POC doivent savoir se servir du produit.

Plan de formation :

  • Session de formation de lancement (60 à 90 min)
  • Parcours enregistré pour un apprentissage asynchrone
  • Permanences deux fois par semaine pour les questions
  • Documentation et articles d'aide
  • Canal Slack dédié ou contact support dédié

Ne partez pas du principe que les utilisateurs se débrouilleront seuls. Un accompagnement actif conditionne la réussite du POC.

Suivi des jalons

Découpez le POC en phases ponctuées de points de contrôle.

Exemple de jalons pour un POC de 8 semaines :

Semaine 1 : mise en place de l'environnement, formation, premiers workflows créés Semaine 2 : tests d'intégration, premiers usages par l'équipe Semaine 4 : revue à mi-parcours (sommes-nous en bonne voie vis-à-vis des critères de réussite ?) Semaine 6 : migration des données réelles (le cas échéant), utilisation par toute l'équipe Semaine 8 : revue finale, bilan des indicateurs, réunion de décision

Suivez l'avancement par rapport aux jalons chaque semaine. En cas de retard, traitez-le immédiatement.

Cadre d'exécution : mener des POC qui convertissent

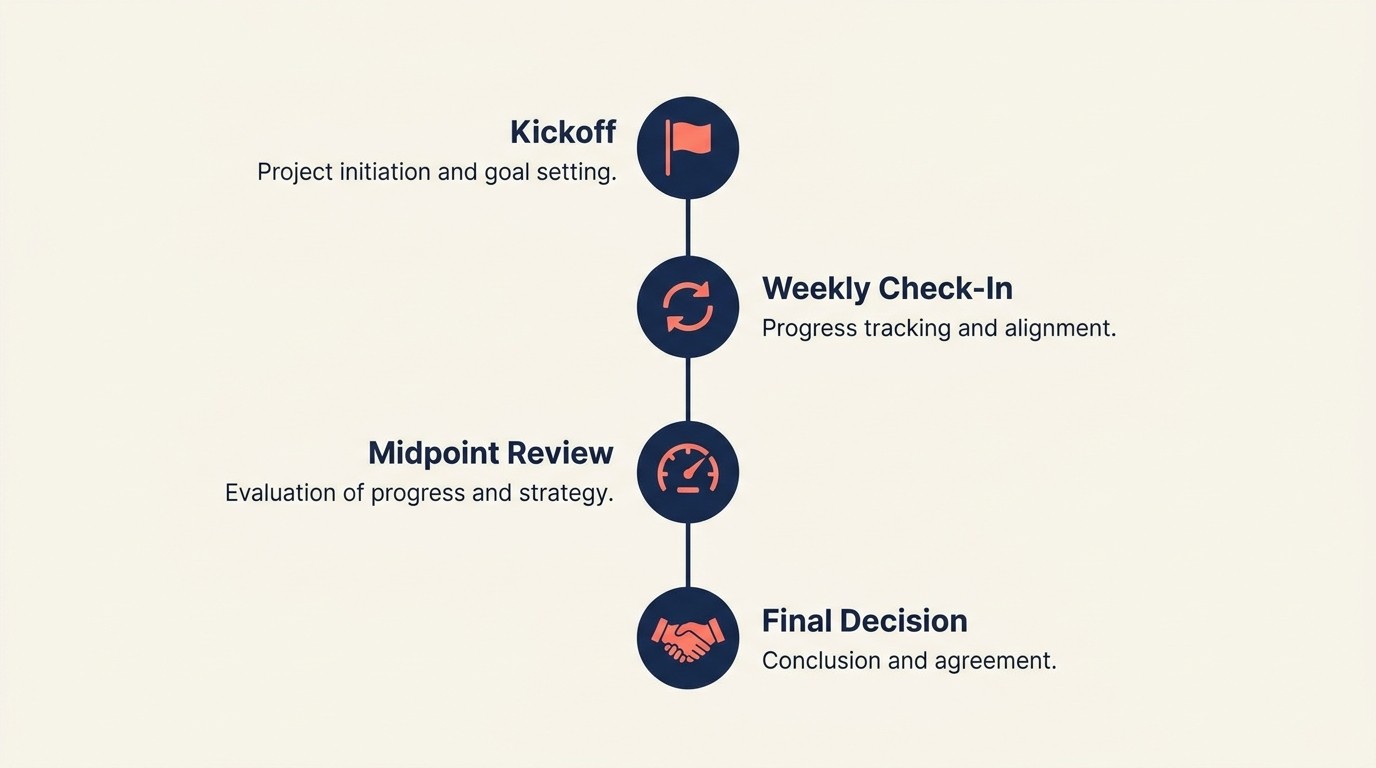

La structure du POC détermine sa réussite. Voici le playbook.

Réunion de lancement

Donnez le ton. C'est un programme structuré, pas un essai informel.

Ordre du jour du lancement :

Revoir les critères de réussite (tout le monde s'accorde sur ce que nous cherchons à prouver)

Confirmer le calendrier et les jalons (responsabilité sur les échéances)

Attribuer les rôles et responsabilités (qui fait quoi)

Parcourir le MAP (engagement réciproque)

Formation initiale (mettre les utilisateurs en route)

Fixer les attentes pour les points d'avancement (réunions hebdomadaires, communication asynchrone)

Questions-réponses

Terminez par des prochaines étapes claires et les premières actions pour chaque équipe.

Points d'avancement hebdomadaires

Entretenez la dynamique avec un point régulier.

Format du point hebdomadaire :

Point d'étape : qu'est-ce qui fonctionne ? Qu'est-ce qui ne fonctionne pas ?

Revue des indicateurs : où en sommes-nous par rapport aux critères de réussite ?

Blocages : qu'est-ce qui empêche d'avancer ?

Actions : que faut-il faire cette semaine ?

Planning : dans les temps, ou faut-il ajuster ?

Un appel hebdomadaire de 30 minutes maintient le POC en mouvement. Sautez ces réunions et le POC s'enlise.

Escalade des problèmes

Quand des problèmes surviennent, traitez-les vite.

Processus d'escalade :

Problèmes mineurs : traités en asynchrone via Slack ou e-mail Problèmes moyens : abordés lors du point hebdomadaire Blocages majeurs : escalade immédiate auprès des sponsors exécutifs

Ne laissez pas les problèmes techniques ou les difficultés d'adoption s'envenimer. Réglez-les vite, ou arrêtez le POC sans attendre.

Reporting d'avancement

Tenez les parties prenantes informées.

E-mail de suivi hebdomadaire :

  • Jalons atteints cette semaine
  • Situation actuelle par rapport au plan
  • Progression sur les critères de réussite
  • Prochains jalons
  • Risques ou points d'attention éventuels

Écrivez à toutes les parties prenantes (y compris celles qui ne participent pas aux réunions hebdomadaires). Le sponsor exécutif reste ainsi au courant sans devoir s'impliquer en continu.

Engagement des parties prenantes

Sollicitez régulièrement le sponsor exécutif sans le submerger.

Points de contact avec le sponsor :

  • Réunion de lancement (donne la direction)
  • Revue à mi-parcours (valider que nous sommes dans la bonne trajectoire)
  • Revue finale (réunion de décision)

Entre ces rendez-vous, tenez-le informé par des e-mails d'avancement. Il ne doit jamais être surpris par le résultat.

Mesurer la réussite : prouver le ROI

Un POC réussit quand vous prouvez une valeur chiffrable.

Mesure du ROI d'un POC comparant la situation de départ et les résultats du pilote pour calculer la valeur métier et le délai de retour sur investissement

Indicateurs quantitatifs

Les chiffres ne mentent pas.

Indicateurs d'efficacité :

  • Temps gagné par workflow
  • Réduction du nombre de réunions
  • Exécution plus rapide des tâches
  • Moins d'e-mails de relance sur l'avancement

Indicateurs d'adoption :

  • % de l'équipe pilote qui utilise activement le produit
  • Utilisateurs actifs quotidiens/hebdomadaires
  • Fonctionnalités utilisées
  • Workflows menés à terme

Suivez-les avec des outils d'analytique produit pour mesurer l'engagement réel.

Indicateurs techniques :

  • Disponibilité de l'intégration
  • Vitesse de synchronisation des données
  • Performance du système
  • Taux d'erreur

Indicateurs métier :

  • Projets terminés plus vite
  • Satisfaction accrue de l'équipe
  • Baisse des coûts d'outils (si le produit remplace l'existant)

Mesurez avant et après. « 40 % de rapidité en plus sur l'exécution des workflows » vaut mieux que « L'équipe aime ».

Retours qualitatifs

Les chiffres ne disent qu'une partie de l'histoire. Le ressenti des utilisateurs compte aussi.

Évaluation qualitative :

  • Entretiens avec les utilisateurs (ce qui fonctionne, ce qui ne fonctionne pas)
  • Sondages auprès de l'équipe (satisfaction, probabilité d'adoption)
  • Retours des parties prenantes (cela résout-il le problème ?)

Combinez quantitatif et qualitatif. Les utilisateurs adorent le produit mais les indicateurs ne montrent pas de valeur : creusez. Les indicateurs montrent de la valeur mais les utilisateurs détestent le produit : c'est un problème d'UX ou de formation.

Suivi de l'adoption

Les utilisateurs s'en servent-ils vraiment ?

Signaux d'adoption :

  • Connexions par utilisateur et par semaine
  • Fonctionnalités utilisées (de base ou avancées)
  • Contenus créés (workflows, projets, tâches)
  • Activité collaborative (commentaires, attributions)

Une faible adoption pendant le POC annonce une faible adoption après l'achat. Si seulement 30 % de l'équipe pilote s'en sert, le déploiement général échouera. C'est là que le scoring de santé client devient déterminant, même pendant la phase de POC.

Démonstration du ROI

Construisez le business case à partir des données réelles du POC.

Calcul du ROI :

Économies de coûts :

  • Heures gagnées par semaine × taux horaire × taille de l'équipe
  • Coûts d'outils remplacés
  • Temps de réunion réduit

Impact sur le chiffre d'affaires :

  • Livraison plus rapide des projets = plus de projets par an
  • Qualité améliorée = meilleure satisfaction client
  • Meilleure collaboration = mise sur le marché plus rapide

Investissement :

  • Coût de l'abonnement annuel
  • Temps d'implémentation
  • Temps de formation

Délai de retour sur investissement : (Coût annuel) ÷ (Économies annuelles) = nombre de mois pour rentabiliser

Exemple : un produit à 50 K$/an qui fait gagner 5 heures par semaine à une équipe de 20 personnes à 75 \(/heure génère 390 K\) d'économies par an. Retour sur investissement en 1,5 mois.

Comparaison avec la situation actuelle

Montrez l'écart.

Avant le POC : X heures par semaine en réunions de suivi, Y % de tâches en retard, Z outils nécessaires pour le workflow

Après le POC : X-30 % de temps en réunion, Y-50 % de retards, tous les workflows dans un seul outil

Plus l'écart est grand, plus le business case est solide.

Les pièges courants des POC : ce qui tue les conversions

La plupart des POC qui échouent tombent dans les mêmes travers.

Critères de réussite flous

« On le saura en le voyant » ne fonctionne jamais.

Problème : sans définition commune de la réussite, vous ne pouvez pas la prouver, même si le POC se passe bien.

Solution : définissez des critères précis et mesurables avant le début du POC. Inscrivez-les dans le MAP.

Dérive du périmètre

Le POC dépasse son périmètre initial et vise à résoudre tous les problèmes.

Problème : « Pendant qu'on y est, pourrait-on aussi tester X, Y et Z ? » Le POC devient un projet d'implémentation. Il n'en finit plus.

Solution : un périmètre strictement défini. Les demandes hors périmètre sont notées pour l'après-achat, pas ajoutées au POC.

Calendriers sans limite

Le POC se prolonge sans date de décision.

Problème : « Prolongeons-le encore un peu », indéfiniment. Ni urgence, ni décision.

Solution : une échéance ferme. Réunion de décision planifiée dès le premier jour. Ne prolongez qu'en cas de nécessité absolue (une seule fois au maximum).

Conseil gratuit

Vous résolvez leurs problèmes sans aucun engagement en retour.

Problème : le client tire de la valeur du POC, puis s'en va sans acheter.

Solution : exigez des engagements réciproques dès le départ. Le MAP donne au POC l'allure d'un partenariat, pas d'un essai gratuit. S'ils ne s'engagent pas sur des ressources, ne lancez pas le POC.

Champion peu impliqué

Le promoteur interne ne vend pas activement.

Problème : vous prouvez la valeur technique, mais personne en interne ne porte la décision d'achat.

Solution : identifiez et accompagnez le champion avant le POC. Il doit être co-responsable de la réussite du POC.

Du POC à la signature : transformer la preuve en achat

Le POC est une réussite. Il faut maintenant signer le deal.

Présentation des résultats

La réunion de revue finale est décisive.

Structure de la présentation des résultats :

Rappel des critères de réussite : ce que nous voulions prouver

Résultats obtenus : données et indicateurs qui démontrent la réussite

Retours des utilisateurs : avis qualitatifs de l'équipe pilote

Analyse du ROI : business case chiffré

Comparaison : avant/après, vous face aux concurrents (le cas échéant)

Recommandation : nous recommandons d'aller de l'avant, car [preuves]

Présentez à toutes les parties prenantes, en particulier à l'acheteur économique.

Élaboration du business case

Transformez les résultats du POC en argumentaire d'achat.

Contenu du document de business case :

  • Énoncé du problème
  • Objectifs du POC et critères de réussite
  • Résultats obtenus
  • Calcul du ROI
  • Plan d'implémentation
  • Proposition tarifaire
  • Risques et mesures d'atténuation
  • Recommandation

Ce document devient celui que le champion utilise pour convaincre en interne.

Discussions tarifaires

Le POC a prouvé la valeur. Il reste à s'entendre sur le prix.

Conversation tarifaire :

« D'après les résultats du POC, vous avez constaté [valeur précise]. Pour [nombre d'utilisateurs], l'investissement est de [prix]. Compte tenu du [ROI du POC], il est rentabilisé en [délai]. Est-ce que cela vous convient pour avancer ? »

Les données du POC facilitent la discussion sur le prix. Vous n'avez pas à défendre un tarif, vous montrez une valeur déjà démontrée. Appliquez les principes de la tarification fondée sur la valeur en vous appuyant sur le ROI concret du POC.

Négociation du contrat

Une négociation classique, éclairée par les enseignements du POC.

Dynamique de négociation :

Rapport de force : la réussite du POC rassure le client, mais vous donne aussi la preuve de la valeur.

Périmètre : ce qui est inclus d'après le POC et ce qui nécessite des services supplémentaires.

Conditions : durée du contrat, modalités de paiement, SLA.

Implémentation : d'après le POC, quel est le plan d'implémentation réaliste ?

Le POC doit réduire les frictions de la négociation. Les deux parties savent ce qu'elles obtiennent.

Planification de l'implémentation

Le POC était à petite échelle. Il faut maintenant planifier le déploiement complet.

Composantes du plan d'implémentation :

Calendrier : déploiement par phases ou en une seule fois ?

Formation : comment former l'ensemble des équipes ?

Migration des données : périmètre et calendrier de la migration complète

Accompagnement du changement : comment favoriser l'adoption au-delà de l'équipe pilote

Indicateurs de réussite : comment nous mesurerons la réussite après le lancement

Appuyez-vous sur les enseignements du POC pour nourrir votre stratégie de customer success. Si l'équipe pilote a eu du mal avec X, prévoyez une meilleure formation. Si l'intégration s'est révélée délicate, allouez davantage de ressources techniques.

Conclusion : les POC, accélérateurs de deals et non freins

Beaucoup d'équipes commerciales évitent les POC parce qu'elles y voient un ralentisseur de deals.

En réalité, pour les deals enterprise, les POC accélèrent souvent les décisions. Ils répondent aux questions, créent la confiance et forment des promoteurs internes plus vite que des mois de démos et de propositions.

Tout repose sur la structure :

  • Un périmètre et des critères de réussite clairs
  • Des délais fixes avec des échéances de décision
  • Des engagements réciproques des deux parties
  • Des points réguliers et une responsabilisation de chacun
  • Une présentation des résultats fondée sur les données

Traitez les POC comme des projets, pas comme des expériences. Menez-les comme des partenariats, pas comme des essais gratuits. Transformez 60 à 80 % de vos POC en deals signés.

Les POC ne conviennent pas à tous les deals. Mais pour les ventes enterprise complexes et à forte valeur, ils sont souvent le pont entre l'intérêt et l'engagement.


Ressources associées

Maîtrisez l'ensemble du processus de vente :

Optimisez vos revenue operations :

About the author

Brian Tr

Brian Tr

Co-Founder & COO

Brian Tr is Co-Founder and COO of Rework, with 12+ years in B2B go-to-market and operations. Brian scaled Rework from 0 to 10,000+ B2B customers across CRM and productivity tools. Brian writes for founders and owner-CEOs: startup fundamentals, founder-led and family businesses, partnerships, and how SaaS, marketplace, AI and EdTech companies grow.
